Реальный кейс · жилой объект, Ларнака, Кипр

Как ИИ-сметчик нашёл занижение площади на треть — за минуты, а не за дни.

Двухэтажная резиденция, Кипр, 2026. В предыдущей версии сметы площадь под крышей была занижена на 33%, а в расчётах прятались ошибки на десятки тысяч евро. DAVID прочитал обмерные таблицы архитектора, пересчитал объёмы и поймал то, что легко пропустить вручную.

2 этажа
резиденция + roof garden
+48%
пересчёт площади
18
разделов сметы
188
позиций по эталону
Реальная переписка · Сергей ↔ DAVID · реплей запись чата · Aradippou 08–10.06

Так выглядел диалог: эксперт ставит задачу — ИИ-сметчик читает чертежи, пересчитывает объёмы и сам подсвечивает ошибки: занижение площади на треть, двойной счёт, перепутанные единицы. Решение остаётся за специалистом.

01 / Вход

Что получил DAVID.

Архитектурный study на объект — планы этажей с обмерными таблицами Е1–Е12 и Т1–Т3, разрезы, фасады, спецификации окон. Исходные данные, по которым предстояло снять объёмы и собрать смету.

Исходные данные · архитектурный study

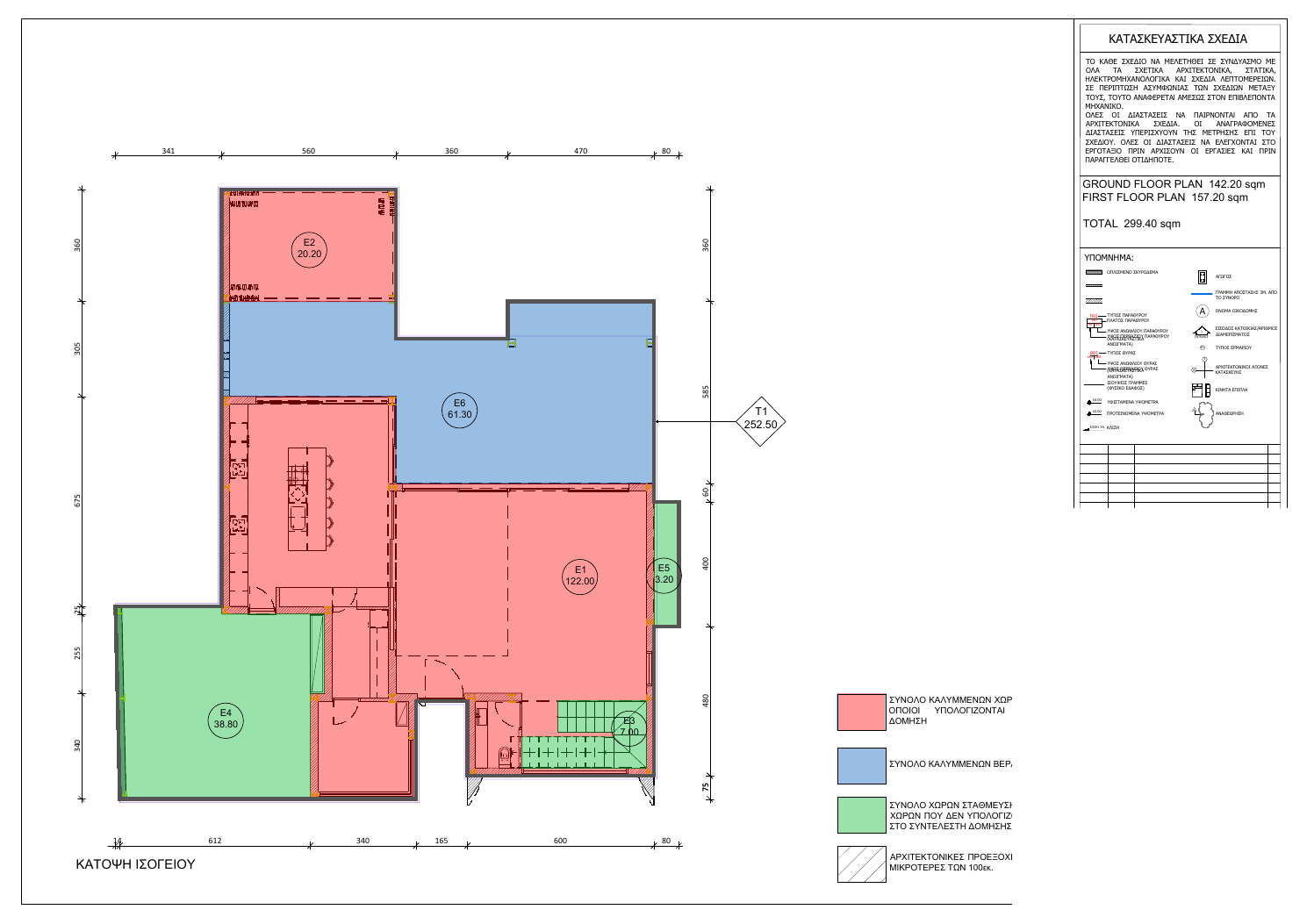

План первого этажа с обмерными зонами E1–E6 и заявленной площадью 299.40 м²
План этажа от архитектора. В штампе указано TOTAL 299.40 sqm — именно эту цифру использовала предыдущая версия сметы. Обмерные зоны: E1 122.00, E6 61.30, E4 38.80, E2 20.20 м². Данные заказчика и подрядчика обезличены.

Комплект исходников

  • Планы GF и FF с цветовой маркировкой зон под крышей
  • Обмерные таблицы Е1–Е12 — площади помещений по этажам
  • Таблицы Т1–Т3 — открытые балконы и террасы
  • Разрезы и фасады (Elevation) — высоты этажей 3.05 / 3.20 м, парапет 1.20 м
  • Спецификация фасада — drywall-оболочка 25 см (без кирпичных наружных стен), 11 материалов отделки
  • 15 типов окон MUSKITA Thermal — Π01…Π15
📄 Скачать исходное задание (PDF)
02 / Процесс

Как DAVID работал — шаг за шагом.

Это не про стройку — это про метод. Тот же дорогой ручной процесс, в котором у эксперта замыливается глаз, проходит у ИИ за минуты и под двойной проверкой.

01

Прочитал обмерные таблицы

Разобрал зоны Е1–Е12 и Т1–Т3 архитектора: что под крышей, что — открытые балконы, где кровля.

02

Пересчитал объёмы

Сложил площади по этажам заново: GF 252.5 + FF 191.9 = 444.4 м² под крышей — против 299.4 в прежней версии.

03

Сверил с эталонными ценами

Привёл расценки к эталону Кипр-2026: бетон, арматура, опалубка, столярка — по реальным ставкам, а не справочным средним.

04

Провёл независимые ревью

Несколько проходов проверки на ошибки: единицы измерения, двойной счёт, пропущенные работы, чужие строки из шаблонов.

03 / Находка

Площадь под крышей была занижена на треть.

Прежняя версия сметы считала по штампу архитектора — 299.4 м². Пересчёт по обмерным таблицам дал совсем другую цифру.

299.4 444.4 м² под крышей +48% · прежняя версия занижала на 33%

GF 252.5 м² + FF 191.9 м² = 444.4 м². Занижение базовой площади тянет за собой ошибку во всей смете — бетон, штукатурка, полы, кровля считаются от неё. Это самая дорогая из найденных ошибок.

упущено

Гидроизоляция кровли К1

252.5 м² HYPERDESMO на основной плоской кровле просто отсутствовали в смете.

упущено

Внутренние перегородки drywall

350 м² внутренних перегородок не были учтены вовсе.

завышение ×6

Ошибка единицы измерения

Грунтовые плиты считались как м² × цена за м³ — завышение объёма в 6 раз.

занижение ×0.5

Арматура фундаментной плиты

Заложена в половину от нормы — недосчёт металла по основанию.

двойной счёт

Гидроизоляция посчитана дважды

HYPERDESMO и битум на одни и те же 316 м² — оплата одной работы дважды.

мусор шаблона

Лишние строки наклонной кровли

Позиции скатной кровли затесались из чужого шаблона — у объекта плоская кровля.

Каждая такая ошибка — это десятки тысяч евро в смете и почти невидима при ручной проверке: цифры выглядят правдоподобно. ИИ сверяет их с исходными чертежами построчно — и подсвечивает аномалию за минуты.
04 / Результат

Готовая смета — пересчитанная и сверенная.

Все объёмы пересчитаны по чертежам, ошибки исправлены, цены приведены к эталону. На выходе — прозрачная смета на 18 разделов, где у каждой цифры есть источник.

Что на выходе

18разделов сметы — от земляных работ до сводки предложения
188позиций, приведённых к эталонным ценам Кипр-2026
444.4м² — объёмы пересчитаны по обмерным таблицам, не по штампу
6критических ошибок найдено и устранено
Структура итоговой сметы · 18 разделов .xlsx
1Предварительные работы
2Земляные работы
3Опалубка
4Бетонные работы
6Кладка и перемычки
9Плоская кровля + Roof Garden
10Устройство полов
11Изоляция · уклоны · кровли
13Малярные работы
14Столярные работы
15Водопровод и канализация
16Наружная канализация
18Алюминиевые конструкции
20Ограждения и забор
22Предварительные суммы
26Прочие работы
ΣСводка предложения
Обмерная ведомость (источники)
📊 Скачать готовую смету (Excel)
05 / Роль человека

ИИ усиливает дорогого эксперта — не заменяет его.

В этом кейсе чёткое разделение труда: машина берёт на себя рутину и ловлю ошибок, а ответственное решение остаётся за специалистом. Результату можно доверять — потому что за ним стоит человек.

Что делает ИИ-DAVID

Читает чертежи и обмерные таблицы, пересчитывает объёмы, сверяет с эталонными ценами и ловит ошибки за минуты — занижения, двойной счёт, перепутанные единицы. Черновая аналитика, на которую у человека уходят дни.

Что делает эксперт-сметчик

Проверяет помеченные строки, принимает финальное ответственное решение и ведёт работу с движком. Его опыт — гарантия, что цифра уйдёт заказчику верной. ИИ освобождает его время для этого.

«ИИ усиливает дорогого эксперта, а не заменяет его. Скорость машины × надёжность специалиста.»

Тот же метод — для вашей автоматизации.

Грязный, дорогой ручной процесс — от чтения исходника до поиска ошибок — автоматизирован ИИ под контролем эксперта. Обсудим, как применить это к вашим задачам.
